производство авторской мебели по индивидуальным заказам, полный цикл
Система контроля заказов в мебельном производстве
- 350 K ₽ / МЕС ЭКОНОМИЯ НА ФОНДЕ ОПЛАТЫ
- 5 СОТРУДНИКОВ ЗАМЕНИЛА СИСТЕМА

Самый страшный звонок для мебельщика звучит так. Клиент нервно спрашивает, где его кухня. А ты стоишь с трубкой и понимаешь, что сам не знаешь.
На покраске она? На сборке? Или про неё вообще все забыли? Ты лихорадочно листаешь чаты в телеге. Лезешь в тетрадь. Звонишь в цех, монтажнику, менеджеру — а тот выходной и трубку не берёт.
Если ты хоть раз так стоял — этот разбор про тебя. Дальше я на скринах реального производства покажу, что можно по-другому. Что в любой момент можно открыть любой заказ и увидеть: где он сейчас и почему встал.
Почему заказы теряются
Главная беда большинства мебельных производств — не станки и не люди. Беда в том, что вся работа держится на памяти.
Менеджер где-то в голове держит, что он кому-то что-то обещал. Конструктор примерно помнит, что в заказе надо поправить. Цех держит в уме то, что прямо сейчас в работе. Пока заказов мало — это никому не мешает. Всё работает само собой, и кажется, что всё под контролем.
А когда заказов становится больше — начинается интересное. Спрашиваешь про заказ: один говорит «я думал, он давно в цеху», другой вообще ничего не помнит, потому что ему никто ничего не передавал.
Был случай на одном производстве: чтобы узнать, где заказ, менеджеру пришлось позвонить клиенту. Клиент ответил, что заказ ему доставили две недели назад. Мебель сделали, привезли — а на производстве про это никто не в курсе.
Дело не в том, что люди плохие или безответственные. Это нормально. Просто нет системы. А память — штука, на которую нельзя опираться. Тем более нельзя на неё надеяться.
Дальше — как это выглядит, когда за заказами стоит система. Это не макеты, а скрины с реального цеха, который я собирал под ключ. Любой скрин можно увеличить — нажми на него.
Главный экран: все заказы одним взглядом

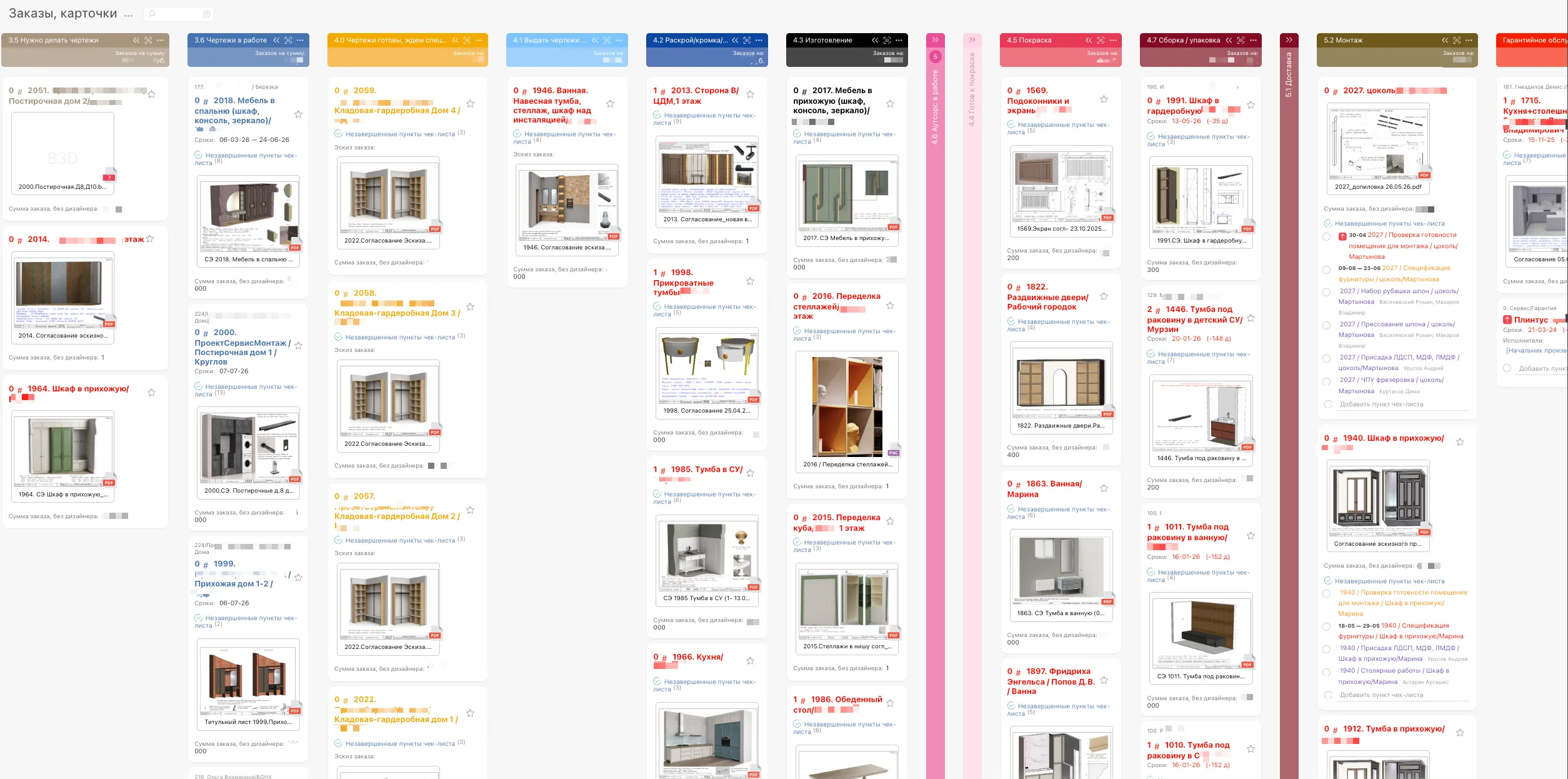

Первое, что видит хозяин и любой сотрудник — доска заказов по статусам. Заказ идёт по ней от момента, как подписали договор с клиентом, до того, как в конце подписали акт.

Можно зайти в любой заказ, посмотреть, кто за него отвечает, открыть все документы. И это доступно любому сотруднику. Не надо звонить конструктору или начальнику производства и выяснять, какая там последняя версия чертежа. Всё лежит прямо в заказе.
Раньше на этом производстве планёрки шли по 2–3 часа. Теперь, чтобы увидеть состояние всех проектов и расставить приоритеты, уходит в разы меньше.

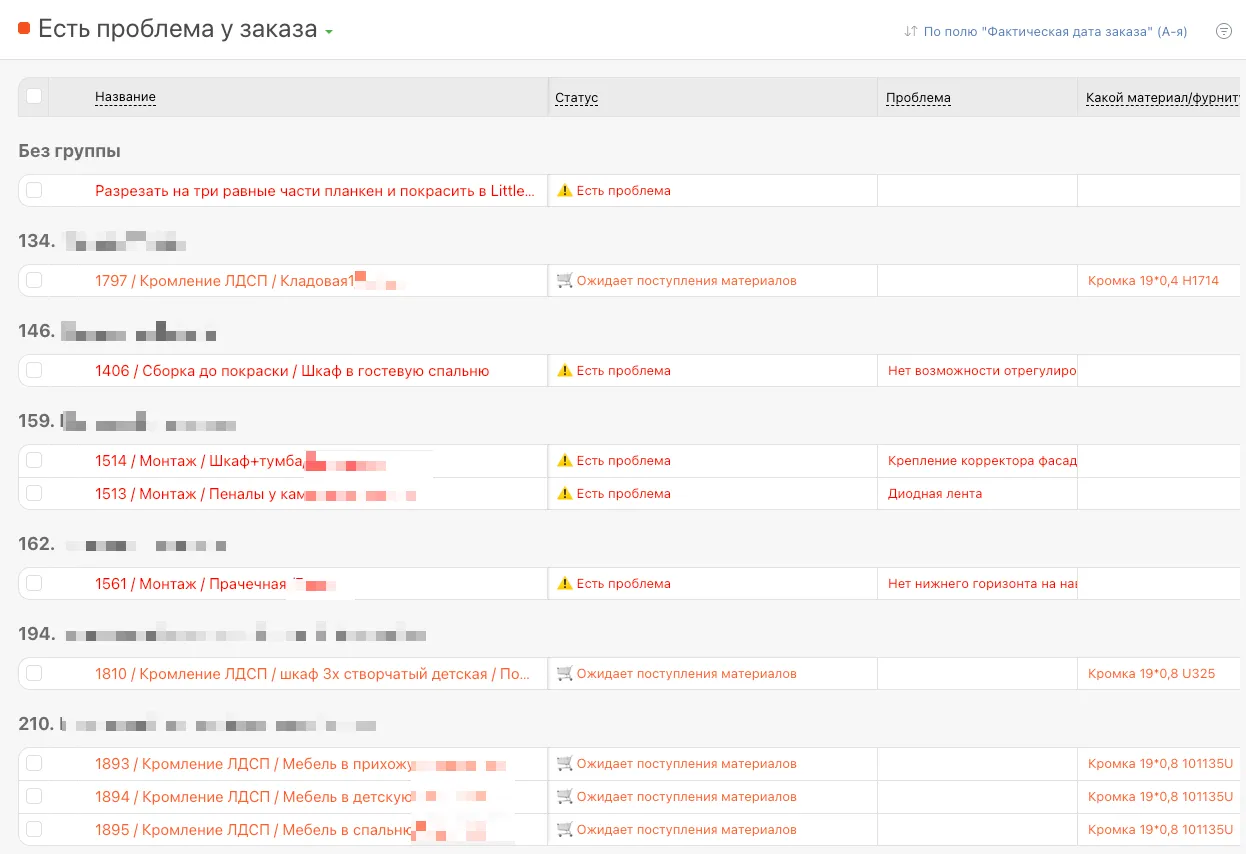

Таблица проблем вместо испорченного телефона
Знакомо, как обычно решается проблема в цеху. У сборщика нет петли — ему её не выдали. Он звонит начальнику производства. Тот идёт к конструктору: заложил петлю в спецификацию? Конструктор: заложил. Начальник идёт к снабженцу: купил? Снабженец: купил. Кладовщик: принял и выдал в цех. Сборщик: мне ничего не выдавали.
Вот это испорченный телефон. Самое дорогое, что есть на производстве. Ты теряешь на нём время и нервы, а заказ стоит.

У каждого сотрудника — хоть в офисе, хоть в цеху, хоть на монтаже — есть простая кнопка «Проблема по заказу». Нажал, описал в комментарии, что не так — и заявка тут же падает на этот экран. Уведомление сразу уходит всем, кто за заказ отвечает.
Никаких звонков по кругу. У проблемы сразу появляется ответственный и срок. Она реально решается, а не висит, пока ты про неё случайно не вспомнишь.

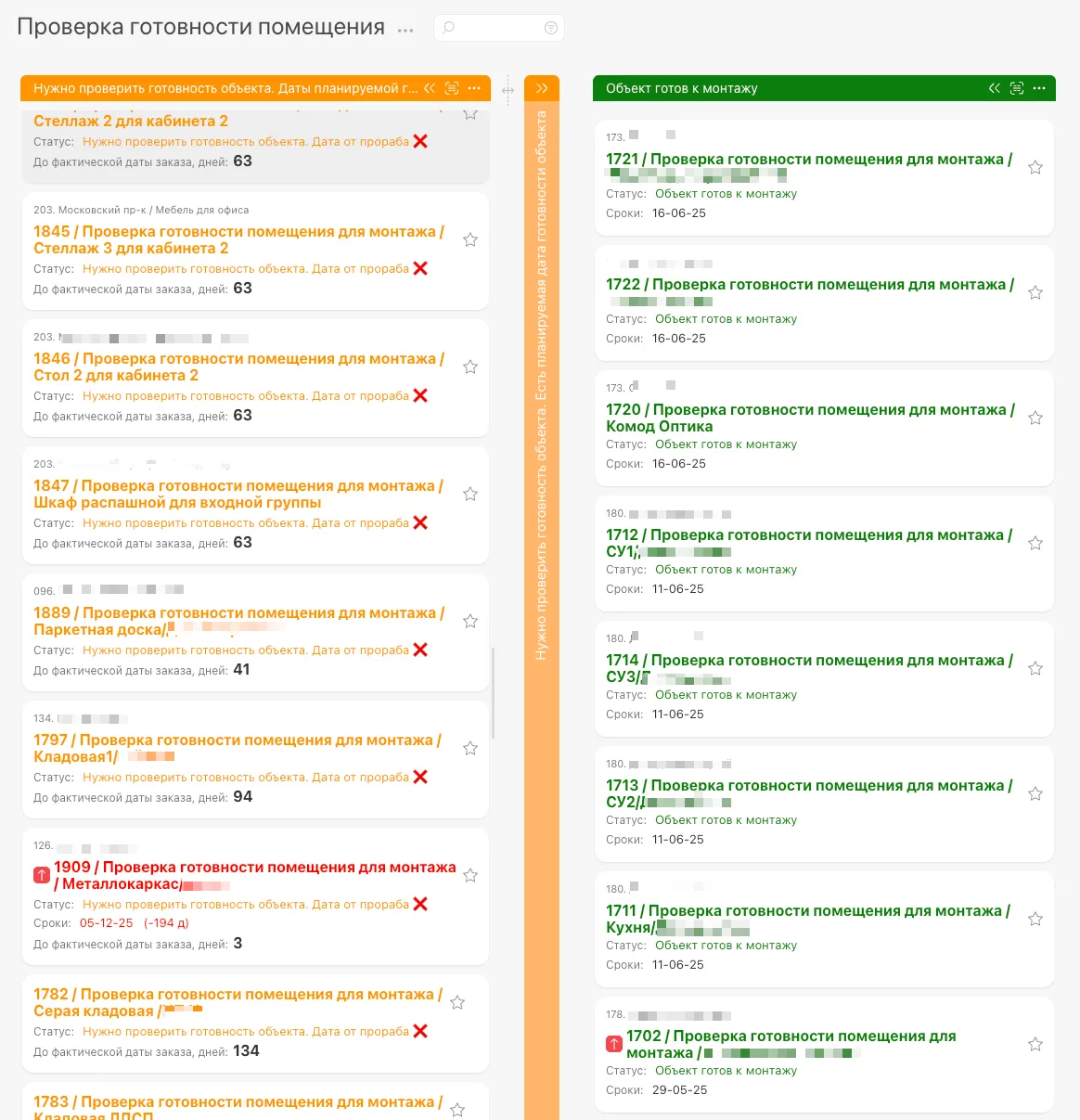

Цех: где каждый заказ и когда он выйдет
У начальника производства свой экран — доска этапов. На ней видно, на каком участке физически находится каждый заказ прямо сейчас.

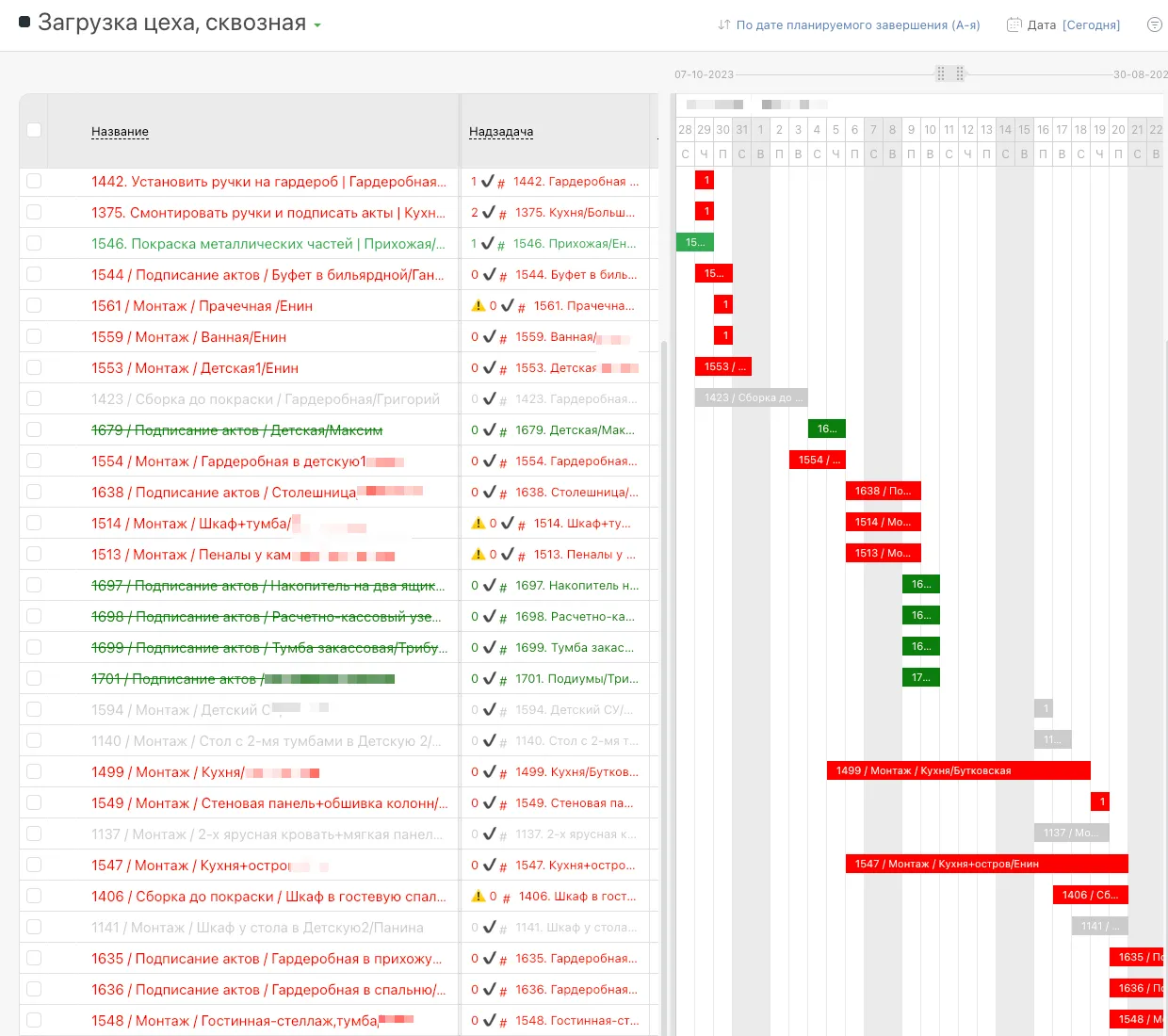

А чтобы планировать, есть загрузка цеха по Ганту. Тут видно, когда каждый заказ выйдет из производства.

И она потом не срывается — потому что я вижу, кто и чем у меня занят. Экран гибкий: можно группировать по станкам, по людям. А если завести норму времени и привязать её, например, к квадратному метру — считаешь не на глаз, а по конкретным цифрам.

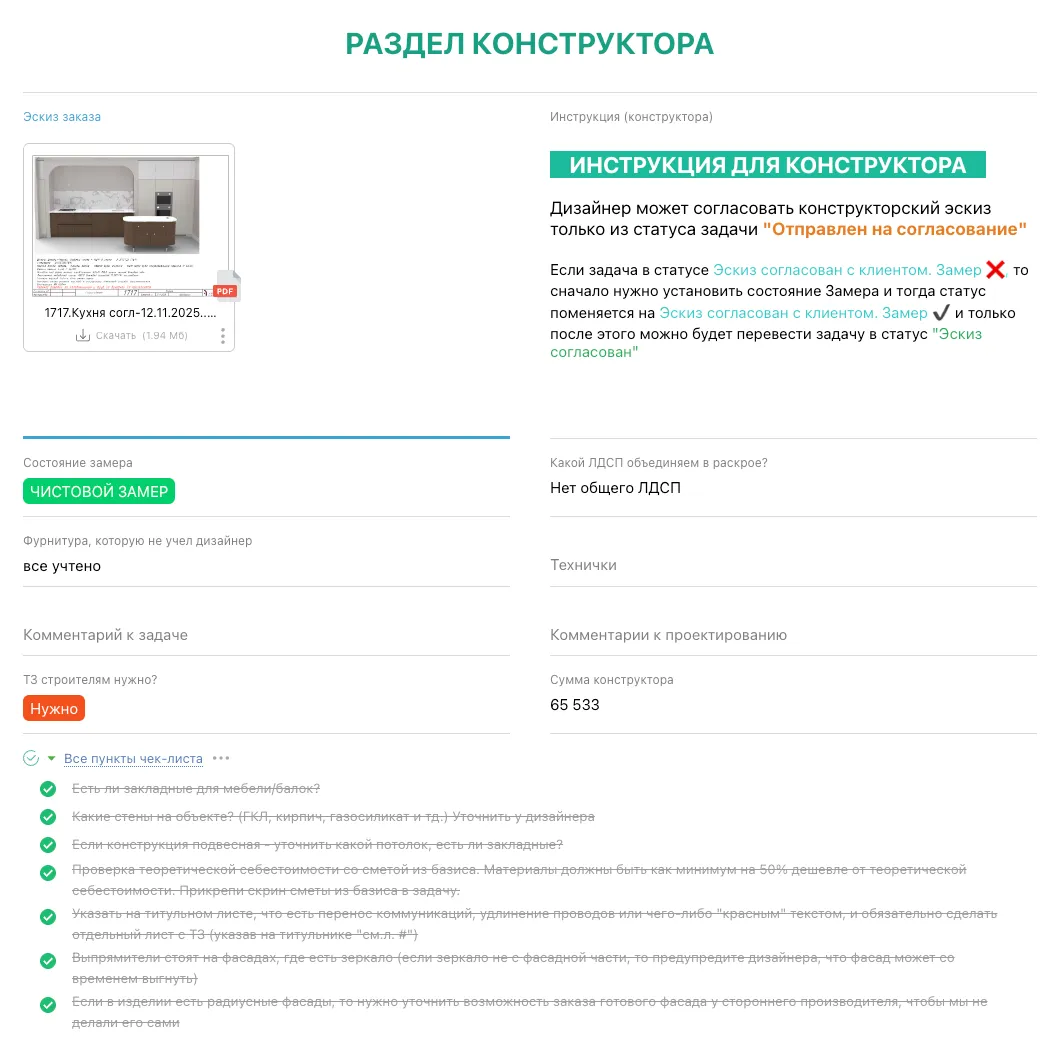

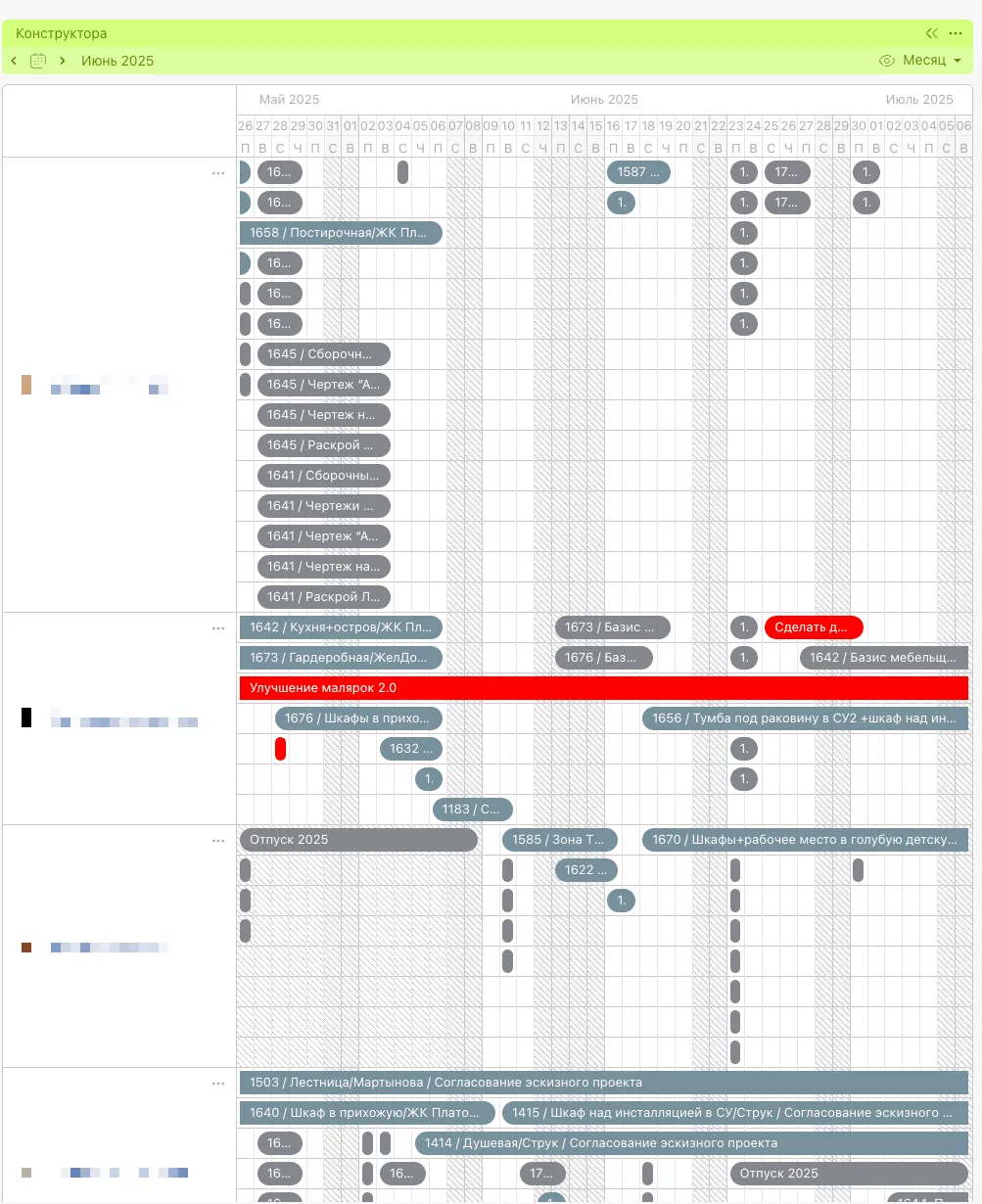

У начальника конструкторского бюро — своя картина. По ней видно, кто из конструкторов чем занят и какая загрузка КБ: успеваем ли с чертежами и кого можно догрузить.

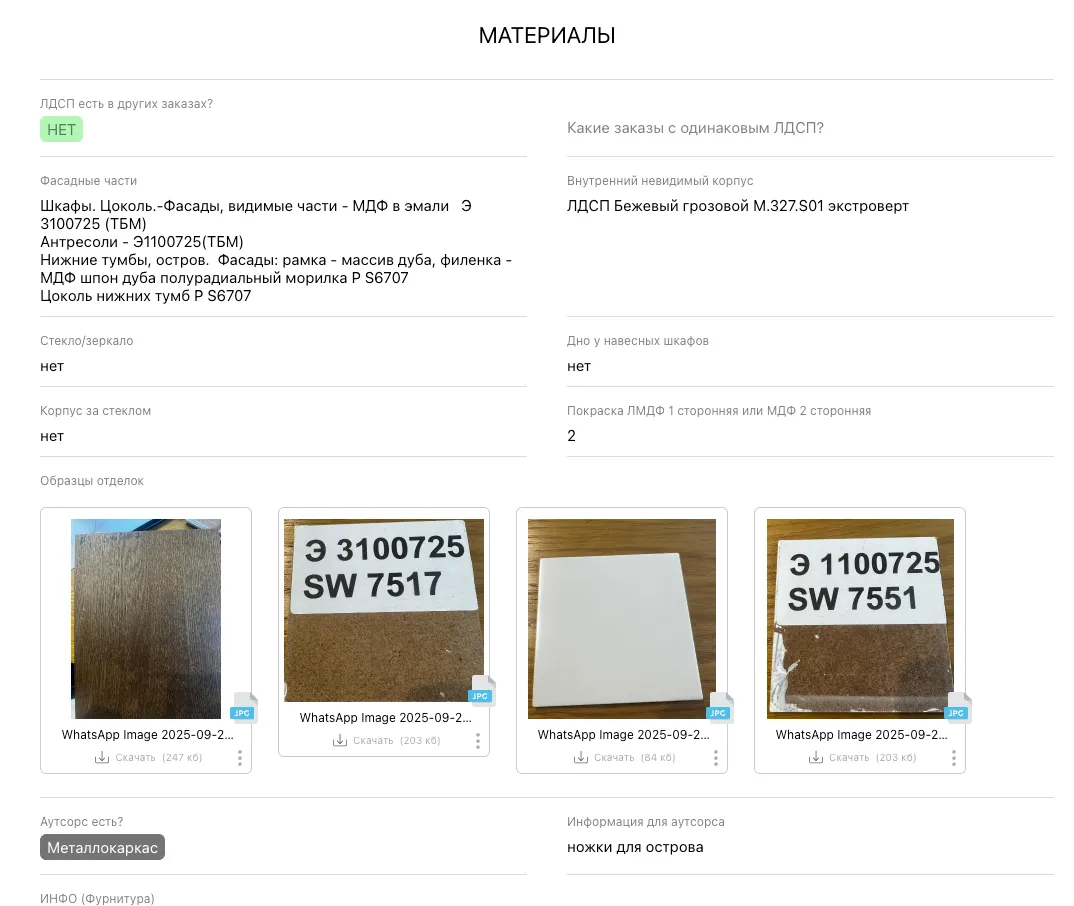

А снабжение перед запуском в цех проверяет, что все материалы на месте — чтобы заказ не встал из-за недостающей плиты или кромки.

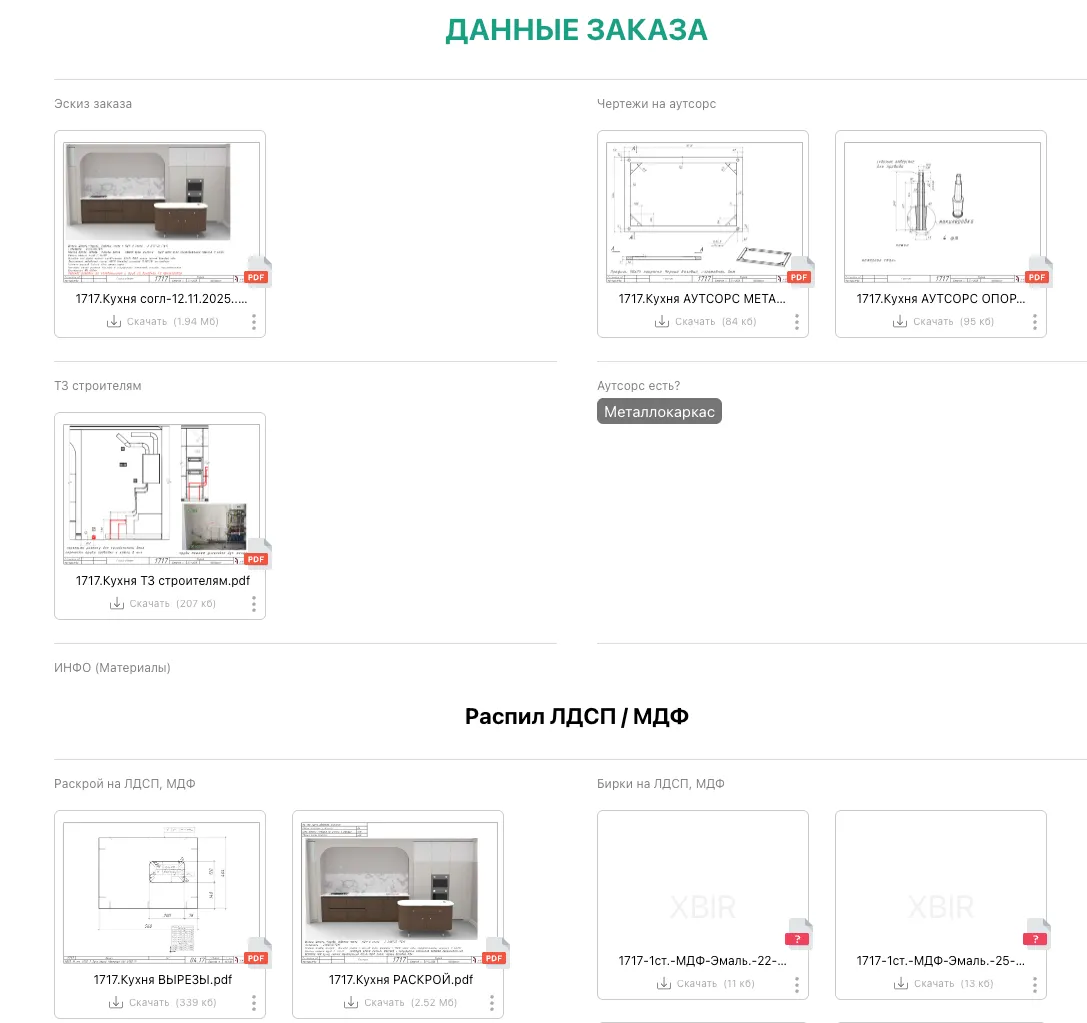

Что лежит внутри заказа
Открываешь заказ — и там всё. Не лента переписки, в которой надо копать, а собранные данные.

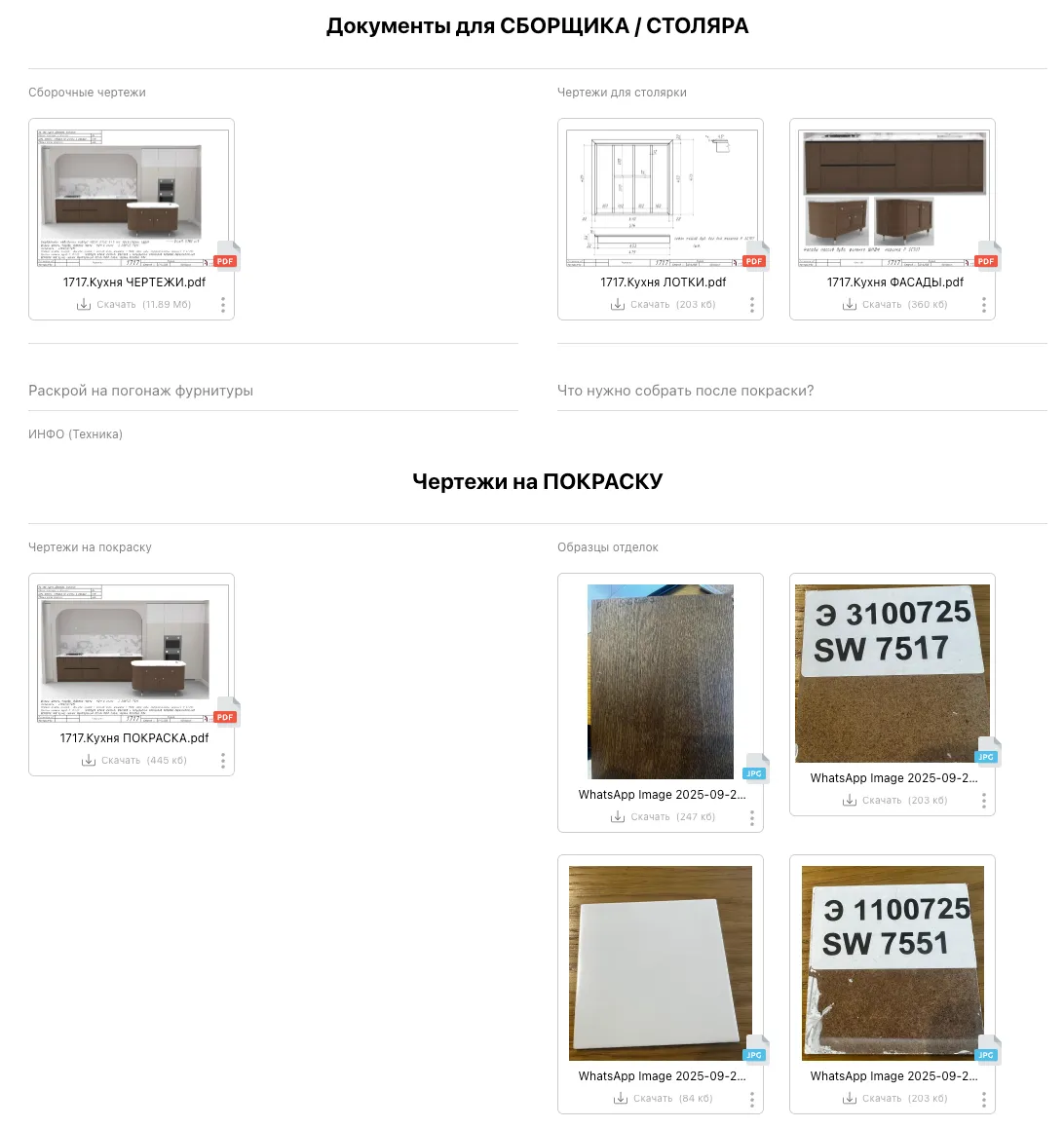

Конструктору не надо искать, дизайнеру — уточнять, маляру — гадать, какой цвет. Документы разложены по участкам: распил и шпон, ЧПУ-фрезер, сборка, покраска — у каждого своё.

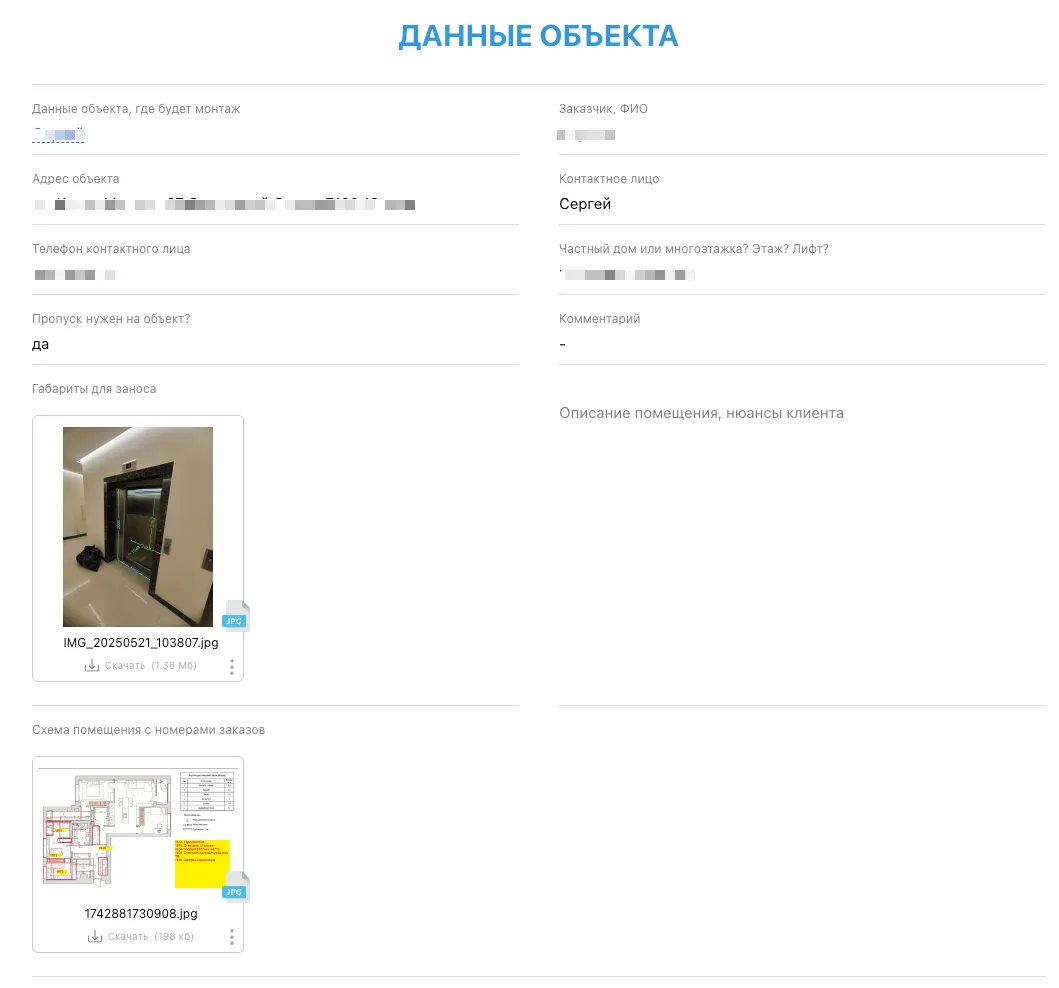

Отдельно — данные объекта, куда поедет монтаж. Адрес, контактное лицо, нужен ли пропуск, габариты для заноса (с фото), схема помещения с номерами заказов.

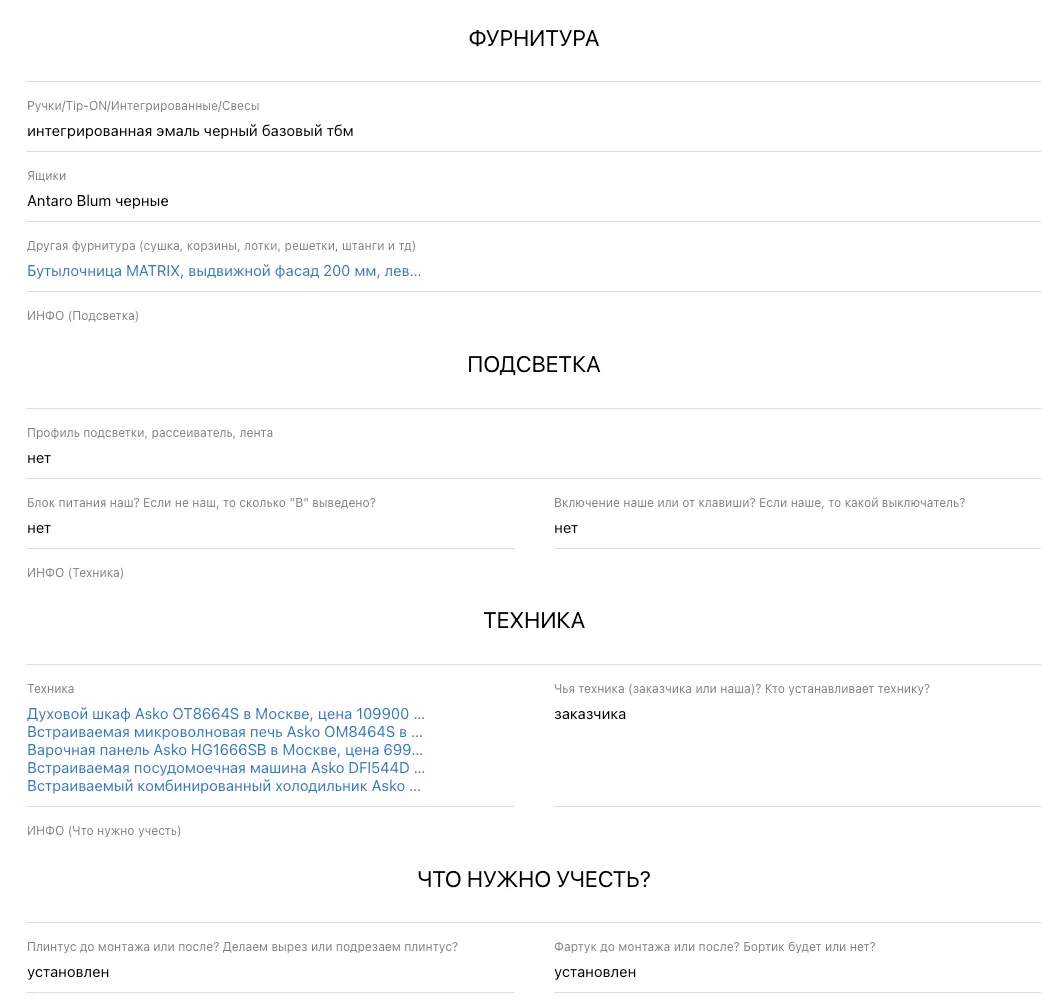

И команда по заказу — кто менеджер, дизайнер, конструктор, кто на каком участке: распил, присадка, шпон, ЧПУ, сборка, маляр, упаковка, монтаж.

Роботы вместо ручного перетаскивания
Здесь самое интересное, ради чего всё затевалось. Никому не нужно вручную перетаскивать заказы и следить, что где в каком статусе. За это отвечают роботы и автосценарии. Дальше — по ходу движения заказа: от замера до монтажа.
Менеджеры, замерщики, сборщики, монтажники работают с телефона. У каждого в мобильном — только его задачи, без общей свалки.

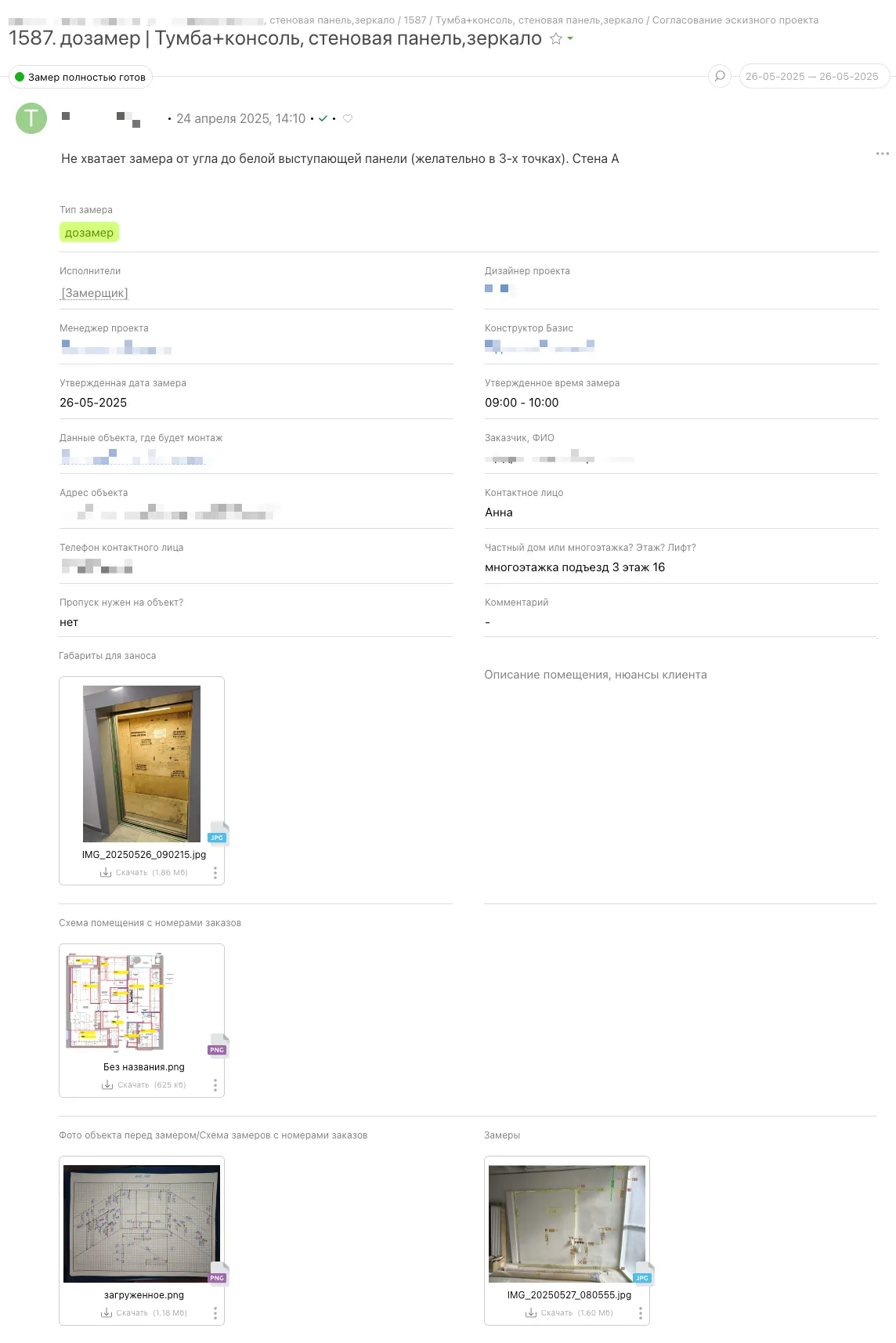

Шаг 1 — замер. Замерщик заполняет поля прямо на объекте, прикрепляет фото помещения — и эти данные уже не надо никуда перебивать.

Шаг 2 — дизайн и конструктор. В каждом разделе — короткая инструкция прямо в заказе. Дизайнеру и конструктору не надо помнить регламент: что заполнить, что проверить, что нажать.

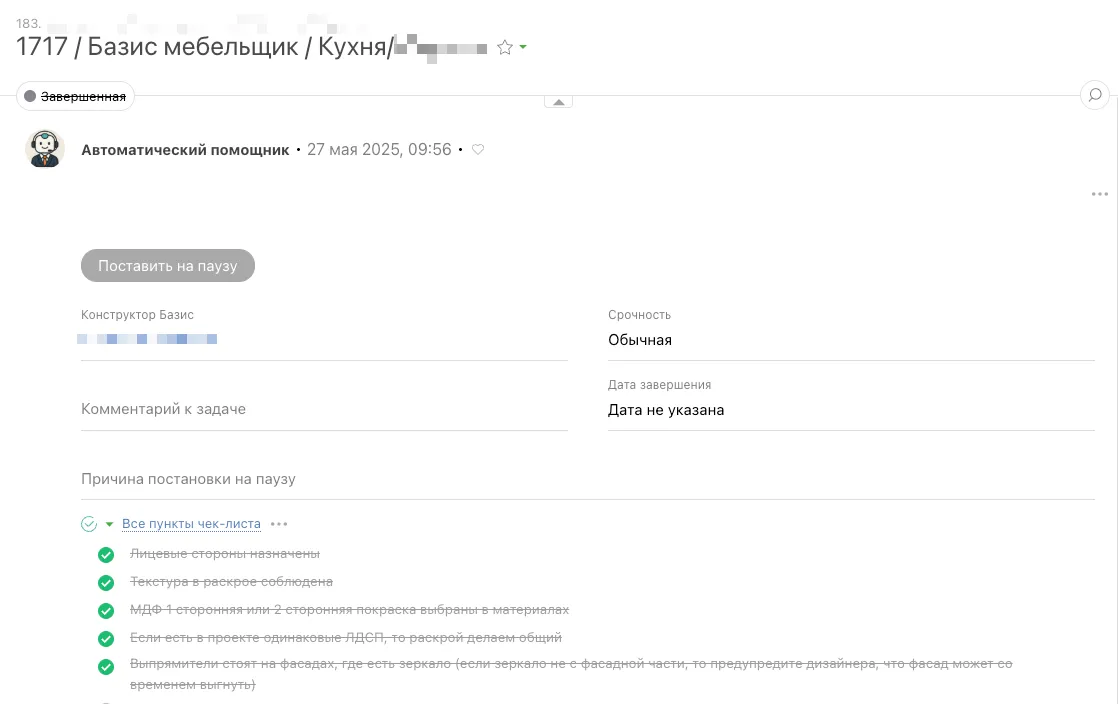

Шаг 3 — чек-лист перед раскроем. Чтобы заказ не уехал в распил с косяком, на этом этапе стоит чек-лист. Не отмечен хотя бы один пункт — заказ дальше не двигается.

Шаг 4 — монтаж. В самом конце, перед выездом, отдельная задача — проверка готовности помещения. А когда монтажник смонтировал мебель, он не может закрыть задачу, пока не прикрепит фото после монтажа.

Прикрепил фото — задача завершается, и дальше всё едет само: заказ меняет статус, робот уведомляет менеджера, конструктора и начальника производства о результате. То же на согласовании: менеджер отметил, что клиент согласовал, прикрепил скан с подписью — система сама запускает спецификацию, снабжение, раскрой чертежей.
И мне уже не надо стоять над каждым и подгонять. Система работает без меня: сама ставит сроки, сама уведомляет, кого надо.
Если сравнить с обычной канбан-доской — там всё держится на дисциплине людей. Насколько аккуратно они таскают карточки по статусам — настолько и результат. Здесь роботы заменяют несколько человек, а человеческий фактор сведён к минимуму. Лишних задач у людей не появляется, уведомления приходят только нужные.

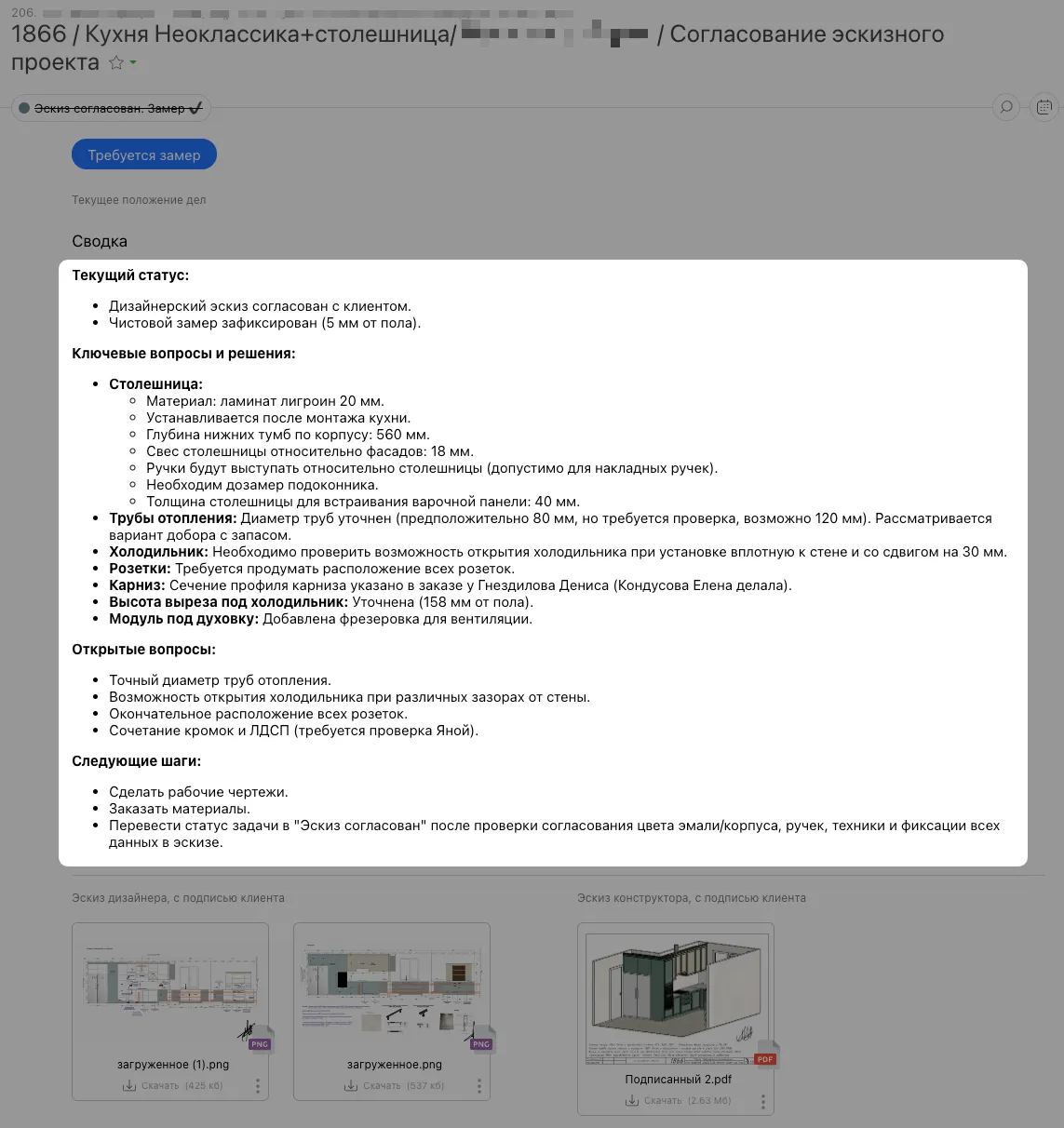

AI-сводка по заказу
Ещё одна вещь, которая экономит время руководителя. По любому заказу система сама собирает сводку из переписки.

Не надо перечитывать сто сообщений, чтобы понять, на чём встал заказ. Открыл сводку — и видишь всё сразу.
Мониторинг и отчёты

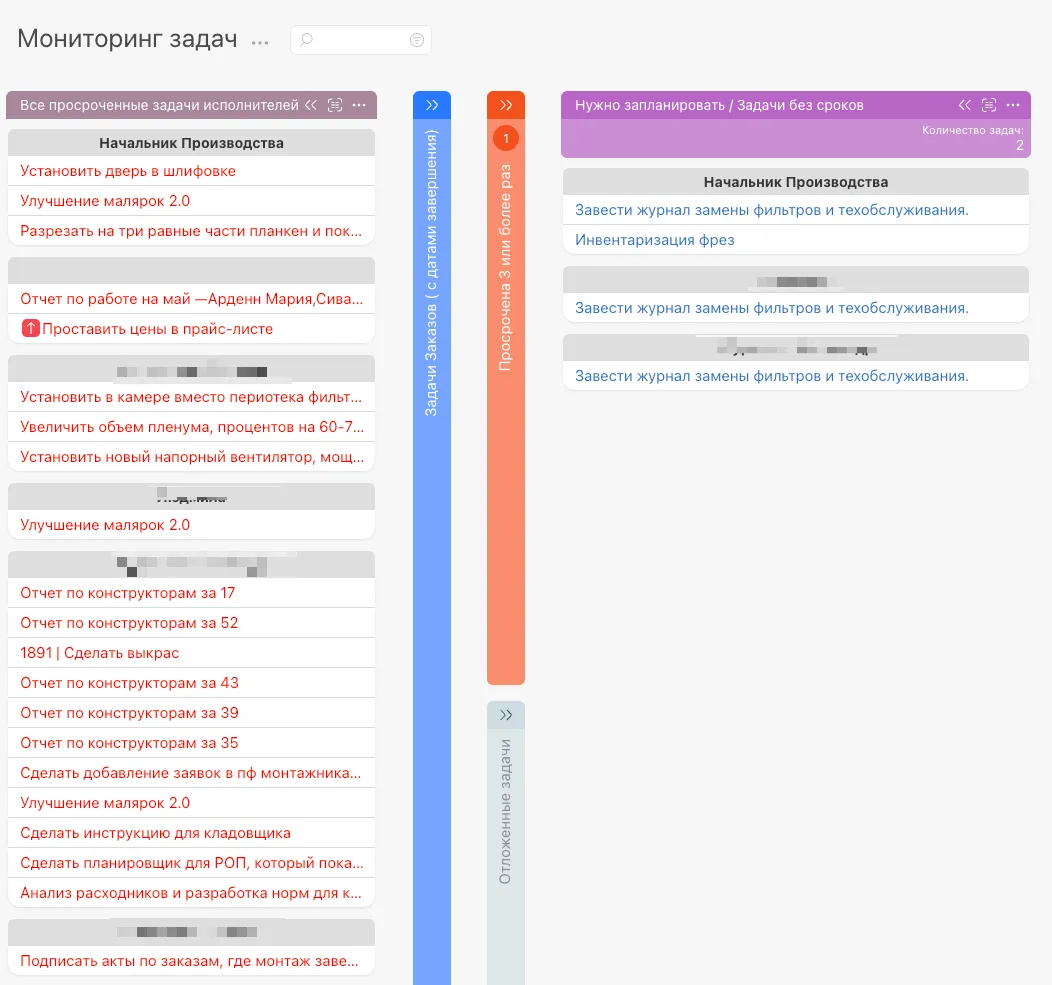

Чтобы ничего не провисало, на виду держатся два списка: просроченные задачи и задачи без срока. Это первое, что должен видеть руководитель.

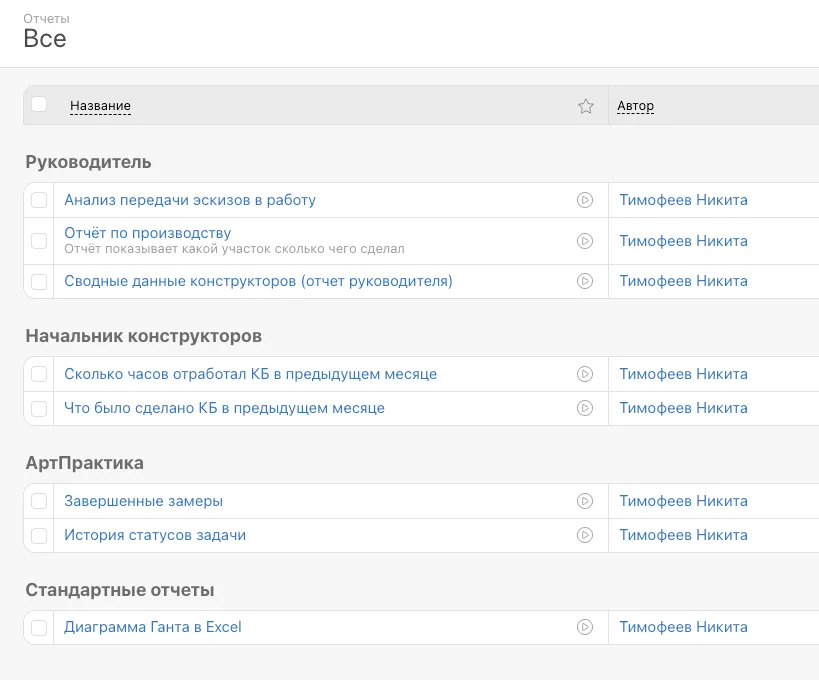

А под разбор полётов — отчёты. По ролям: сколько часов отработало конструкторское бюро, что сделано по участкам за месяц, как идёт передача эскизов в работу.

Это не коробка
Сразу скажу, чтобы не было иллюзий. Это не коробка, которую купил, поставил — и она сама заработала.
Такую систему я собираю под конкретное производство: под твои этапы, под твоих людей, под то, как именно у тебя устроена работа. Одинаковых мебельных производств не бывает.
Но результат того стоит. Заказы перестают жить в голове и в телеграм-чатах. Ты перестаёшь быть единственным человеком, который помнит, что вообще происходит.
